Brücke 21,675 - Baustatus Woche 5 (bis 21. Juni 2024)
Der Schwerpunkt der Woche liegt in der Fertigstellung der Baugrube für das neue Jöhstädter Widerlager mit Freigabe durch den Baugrundgutachter für die Vorbereitung der Betonierarbeiten. Gleichzeitig läuft der weitere Abbruch der Baugrube auf der Wolkensteiner Seite. Am Freitag wurde für das Fundament des Jöhstädter Widerlagers die erste Betonschicht eingebracht.

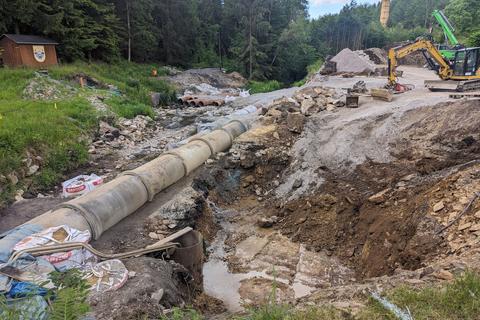

![Die Baugrube auf Jöhstädter Seite ist hergestellt und wird durch eine Saugpumpe entwässert. | 17.06.2024 | Foto: Jörg Müller Die Baugrube auf Jöhstädter Seite ist hergestellt und wird durch eine Saugpumpe entwässert.](/site/assets/files/51593/2024-06-17_684-pxl_1616.480x320.webp 480w, /site/assets/files/51593/2024-06-17_684-pxl_1616.400x266.webp 400w, /site/assets/files/51593/2024-06-17_684-pxl_1616.960x640.webp 2005w, /site/assets/files/51593/2024-06-17_684-pxl_1616.800x533.webp 2006w)

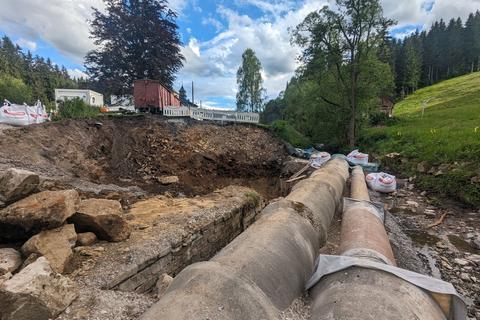

![Die Reste der alten Uferbefestigung lassen die künftige Lage des Widerlagers erkennen. | 17.06.2024 | Foto: Jörg Müller Die Reste der alten Uferbefestigung lassen die künftige Lage des Widerlagers erkennen.](/site/assets/files/51593/2024-06-17_684-pxl_1618.480x320.webp 480w, /site/assets/files/51593/2024-06-17_684-pxl_1618.400x266.webp 400w, /site/assets/files/51593/2024-06-17_684-pxl_1618.960x640.webp 2005w, /site/assets/files/51593/2024-06-17_684-pxl_1618.800x533.webp 2006w)

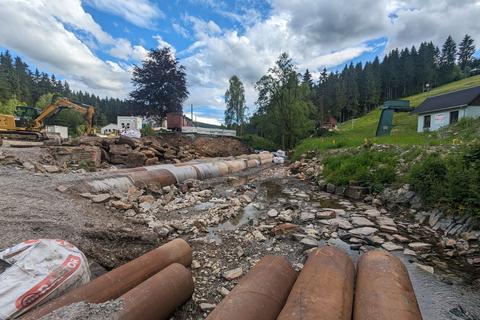

![Die Sohle des Gewässers ist durch die Wasserhaltung weitgehend trocken gelegt. | 17.06.2024 | Foto: Jörg Müller Die Sohle des Gewässers ist durch die Wasserhaltung weitgehend trocken gelegt.](/site/assets/files/51593/2024-06-17_684-pxl_1619.480x320.webp 480w, /site/assets/files/51593/2024-06-17_684-pxl_1619.400x266.webp 400w, /site/assets/files/51593/2024-06-17_684-pxl_1619.960x640.webp 2005w, /site/assets/files/51593/2024-06-17_684-pxl_1619.800x533.webp 2006w)

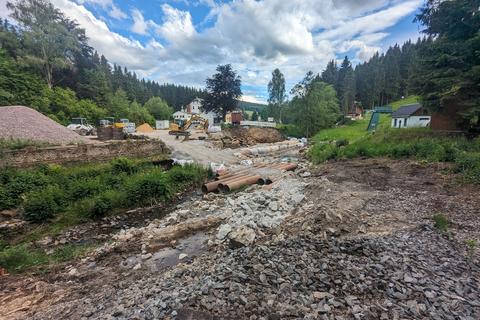

![Von der Ufermauer auf der Wolkensteiner Seite ist noch Betonbruch übrig. | 17.06.2024 | Foto: Jörg Müller Von der Ufermauer auf der Wolkensteiner Seite ist noch Betonbruch übrig.](/site/assets/files/51593/2024-06-17_684-pxl_1620.480x320.webp 480w, /site/assets/files/51593/2024-06-17_684-pxl_1620.400x266.webp 400w, /site/assets/files/51593/2024-06-17_684-pxl_1620.960x640.webp 2005w, /site/assets/files/51593/2024-06-17_684-pxl_1620.800x533.webp 2006w)

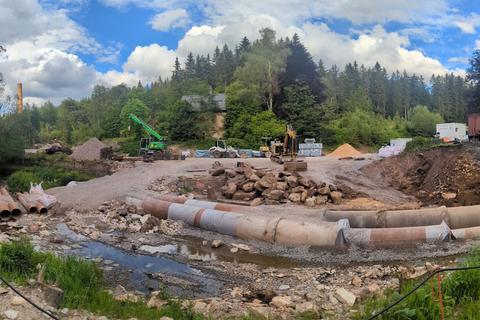

![Panoramaansicht vom Ski-Hang auf die Baustelle. | 17.06.2024 | Foto: Jörg Müller Panoramaansicht vom Ski-Hang auf die Baustelle.](/site/assets/files/51593/2024-06-17_684-pxl_1622.480x320.webp 480w, /site/assets/files/51593/2024-06-17_684-pxl_1622.400x266.webp 400w, /site/assets/files/51593/2024-06-17_684-pxl_1622.960x640.webp 2005w, /site/assets/files/51593/2024-06-17_684-pxl_1622.800x533.webp 2006w)

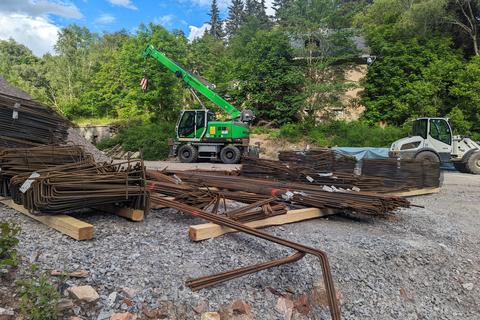

![Der Bewehrungsstahl wird in Kürze für den Aufbau der Widerlager benötigt. | 17.06.2024 | Foto: Jörg Müller Der Bewehrungsstahl wird in Kürze für den Aufbau der Widerlager benötigt.](/site/assets/files/51593/2024-06-17_684-pxl_1624.480x320.webp 480w, /site/assets/files/51593/2024-06-17_684-pxl_1624.400x266.webp 400w, /site/assets/files/51593/2024-06-17_684-pxl_1624.960x640.webp 2005w, /site/assets/files/51593/2024-06-17_684-pxl_1624.800x533.webp 2006w)

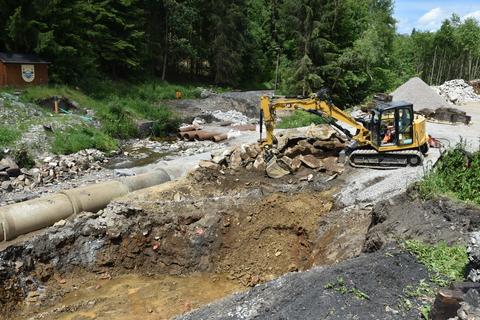

![Nach Freigabe der Baugrube durch den Baugrundgutachter sind noch Markierungen angebracht worden, um den Arbeitsbereich für das Fundament noch etwas zu vergrößern. | 18.06.2024 | Foto: Thomas Poth Nach Freigabe der Baugrube durch den Baugrundgutachter sind noch Markierungen angebracht worden, um den Arbeitsbereich für das Fundament noch etwas zu vergrößern.](/site/assets/files/51593/2024-06-18_top-dsc_1014.480x320.jpg 480w, /site/assets/files/51593/2024-06-18_top-dsc_1014.400x266.jpg 400w, /site/assets/files/51593/2024-06-18_top-dsc_1014.960x640.jpg 2005w, /site/assets/files/51593/2024-06-18_top-dsc_1014.800x533.jpg 2006w)

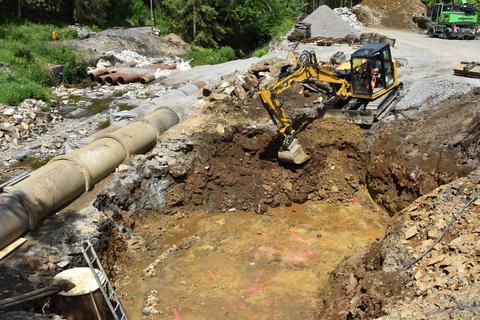

![Die Tiefe der Baugrube passt schon, jetzt muss die finale Größe noch hergestellt werden. | 18.06.2024 | Foto: Thomas Poth Die Tiefe der Baugrube passt schon, jetzt muss die finale Größe noch hergestellt werden.](/site/assets/files/51593/2024-06-18_top-dsc_1017.480x320.jpg 480w, /site/assets/files/51593/2024-06-18_top-dsc_1017.400x266.jpg 400w, /site/assets/files/51593/2024-06-18_top-dsc_1017.960x640.jpg 2005w, /site/assets/files/51593/2024-06-18_top-dsc_1017.800x533.jpg 2006w)

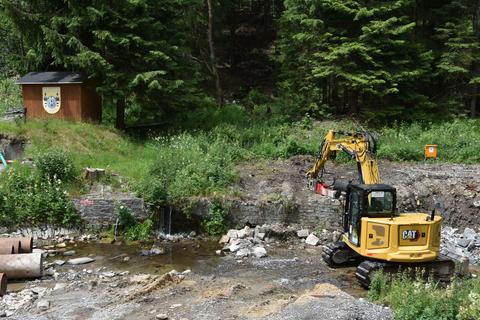

![Am Wolkensteiner Widerlager wird das Fundament der alten Ufermauer mit Pickhammer am Bagger abgebrochen. | 20.06.2024 | Foto: Thomas Poth Am Wolkensteiner Widerlager wird das Fundament der alten Ufermauer mit Pickhammer am Bagger abgebrochen.](/site/assets/files/51593/2024-06-20_top-dsc_1026.480x320.jpg 480w, /site/assets/files/51593/2024-06-20_top-dsc_1026.400x266.jpg 400w, /site/assets/files/51593/2024-06-20_top-dsc_1026.960x640.jpg 2005w, /site/assets/files/51593/2024-06-20_top-dsc_1026.800x533.jpg 2006w)

![Zum Abschluss der Arbeitswoche bekommt die Baugrube des Jöhstädter Widerlagers eine erste Betonschicht als Trennung zum Untergrund. | 20.06.2024 | Foto: Thomas Poth Zum Abschluss der Arbeitswoche bekommt die Baugrube des Jöhstädter Widerlagers eine erste Betonschicht als Trennung zum Untergrund.](/site/assets/files/51593/2024-06-20_top-dsc_1034.480x320.jpg 480w, /site/assets/files/51593/2024-06-20_top-dsc_1034.400x266.jpg 400w, /site/assets/files/51593/2024-06-20_top-dsc_1034.960x640.jpg 2005w, /site/assets/files/51593/2024-06-20_top-dsc_1034.800x533.jpg 2006w)

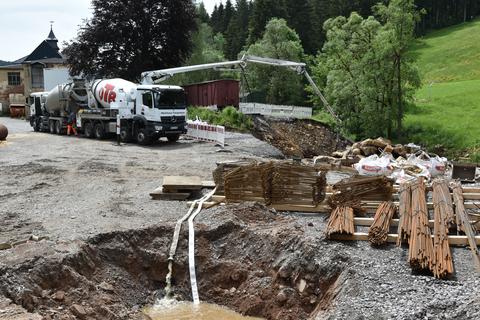

![Mit einer Betonpumpe wird der Beton bereitgestellt. | 20.06.2024 | Foto: Thomas Poth Mit einer Betonpumpe wird der Beton bereitgestellt.](/site/assets/files/51593/2024-06-20_top-dsc_1037.480x320.jpg 480w, /site/assets/files/51593/2024-06-20_top-dsc_1037.400x266.jpg 400w, /site/assets/files/51593/2024-06-20_top-dsc_1037.960x640.jpg 2005w, /site/assets/files/51593/2024-06-20_top-dsc_1037.800x533.jpg 2006w)

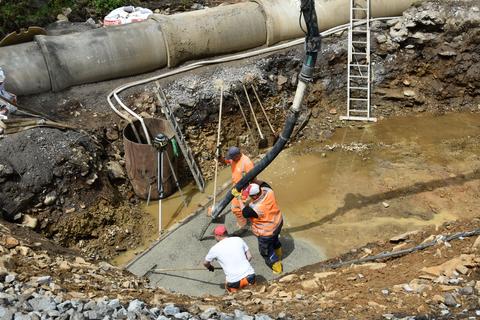

![Mit exakter Messung mittels Laser wird die Höhe der Sauberkeitsschicht bestimmt. Übers Wochenende kann der Beton austrocknen, so dass in der kommenden Woche am Fundament weitergearbeitet werden kann. | 20.06.2024 | Foto: Thomas Poth Mit exakter Messung mittels Laser wird die Höhe der Sauberkeitsschicht bestimmt. Übers Wochenende kann der Beton austrocknen, so dass in der kommenden Woche am Fundament weitergearbeitet werden kann.](/site/assets/files/51593/2024-06-20_top-dsc_1044.480x320.jpg 480w, /site/assets/files/51593/2024-06-20_top-dsc_1044.400x266.jpg 400w, /site/assets/files/51593/2024-06-20_top-dsc_1044.960x640.jpg 2005w, /site/assets/files/51593/2024-06-20_top-dsc_1044.800x533.jpg 2006w)
